有机肥检测实验室怎么建?从规划选址到投入运行的完整流程

访问量:1003    发布时间:2026-05-31

对于**次筹建有机肥检测实验室的企业来说,"不知道从哪一步开始"是*常见的困惑。是先买仪器,还是先装修?需要多大面积?布局有什么讲究?要不要考虑认证?这些问题如果前期理不清楚,后期返工的代价会很高。这篇文章梳理了有机肥检测实验室从规划到运行的关键步骤,供正在筹建阶段的企业参考。

有机肥检测实验室

**步:明确建设目标和检测需求

建实验室之前,首先要回答一个核心问题:这个实验室要解决什么问题?是为了满足出厂合规检测,还是要承担研发任务?是服务于单一生产线,还是要覆盖整县推进项目的多点检测需求?

目标不同,配置差异很大。比如仅做出厂检测的企业,可能一台JH-OFA600高精度智能有机肥成分检测仪加上基础的前处理设备就能运转。但如果要满足NY/T 525-2021中规定的全部检测项目,包括重金属限量、微生物指标、蛔虫卵死亡率等,就需要配置生物显微镜、台式离心机、生化培养箱、高压灭菌锅等一系列设备,方案复杂度完全不同。

第二步:实验室选址与功能分区规划

有机肥检测实验室对选址有几项基本要求:远离强振动源和强电磁干扰区域,通风条件良好,有稳定的供水供电。面积方面,一个高端研究型有机肥检测实验室通常需要80-150平方米(建议确认),具体取决于设备数量和检测项目覆盖面。

功能分区是规划的重点。通常需要划分为样品接收与制备区、化学分析区、仪器分析区、微生物检测区、天平室、试剂储存区等。化学分析区要安装通风柜(推荐1000×650×1900mm规格),微生物检测区需配备超净工作台(双人单面,垂直送风),天平室要求减震隔振。分区不合理会导致交叉污染,直接影响检测结果的可靠性。

第三步:仪器设备选型与采购

功能分区确定后,就可以按照检测项目对照设备清单进行选型。高端研究型配置方案涵盖基础设施、检测仪器、前处理设备、试剂耗材四大板块,设备总数通常在50项左右。

选型时要注意几个原则:检测仪器要能覆盖执行标准中规定的方法要求;前处理设备要与检测仪器配套(例如凯氏定氮仪需要搭配消化炉和蒸馏器,抽滤操作需要真空泵、抽滤瓶、高尔特曼氏漏斗配套使用);采购时要确认供应商能否提供仪器的资质报告,这关系到检测结果的可溯源性和后续资质认证。

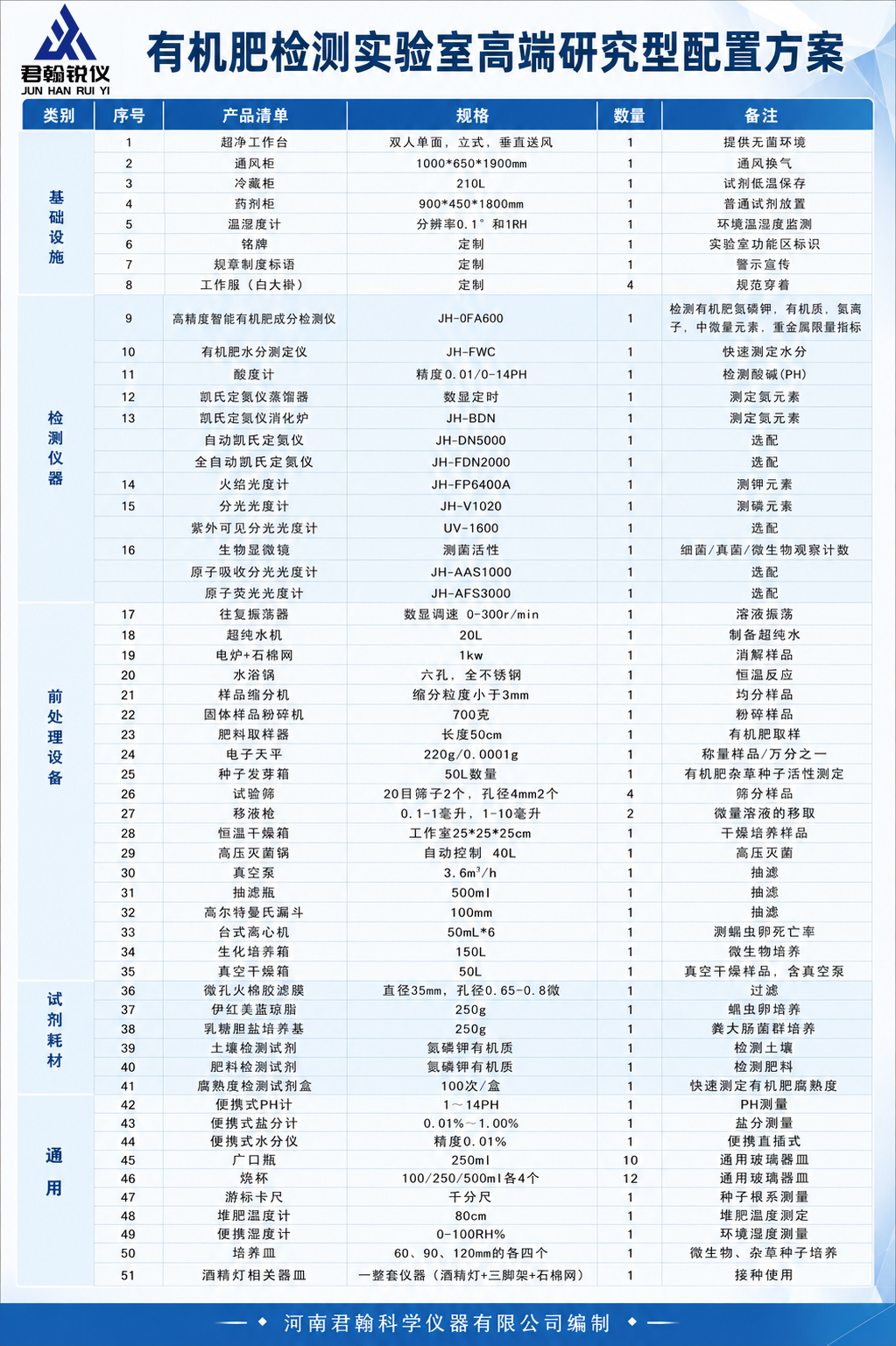

有机肥检测实验室仪器设备高端研究型配置方案

第四步:安装调试与环境验收

设备到货后不是简单摆放通电就可以使用。精密仪器如万分之一电子天平(220g/0.0001g)需要预热稳定时间,原子吸收分光光度计需要气路安装和光路调校,超纯水机需要检测出水水质。安装完成后,应对实验室环境进行验收,包括温湿度监测(配备分辨率0.1°和1%RH的温湿度计)、通风柜风速测试、超净工作台洁净度验证等。

第五步:人员培训与方法验证

设备能不能用好,人的因素往往比设备本身更关键。操作人员需要针对每台核心设备接受系统培训,不仅要会操作,还要理解检测方法的原理和注意事项。比如全自动凯氏定氮仪JH-FDN2000虽然自动化程度高,但消化条件的设定、蒸馏液的回收效率仍然需要操作人员具备判断能力。

方法验证也是正式投入使用前的必要环节,通过标准样品或加标回收实验验证检测结果的准确度和精密度,确认实验室具备出具合格数据的能力。

第六步:建立质量管理体系,正式运行

实验室正式运行前,需要建立包括样品管理制度、仪器使用记录、数据审核流程、试剂管理规范在内的质量管理体系。如果后续有CMA或CNAS认证需求,质量管理体系文件更是审核的重点。

对于有机肥检测实验室怎么建这个问题,没有标准答案,但有明确的路径。核心是"需求驱动配置,配置匹配标准"。如果在筹建过程中需要专业支持,河南君翰科学仪器提供从实验室规划、仪器选型到安装调试的一站式服务,帮助企业少走弯路。
